國網福清市供電公司不停電作業為惠民工程“讓路”
| 2023-06-14 17:40:41??來源: 責任編輯:林學武 我來說兩句 |

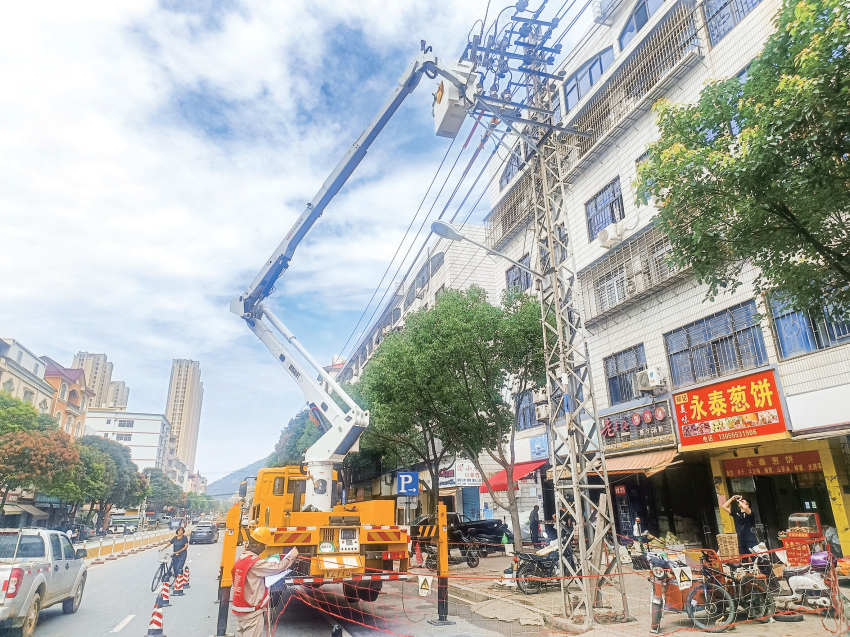

福清新聞網6月14日訊(記者 陳生)6月12日,在宏路街道石竹路一側,國網福清市供電公司配網不停電作業班與施工班組正密切配合,加快線路遷改,為福廈大道提升改造“讓路”(如圖)。 當天上午,配網不停電作業一班、二班施工人員在宏路環島附近開展施工,現場緊張忙碌,工程有序推進。據了解,作為我市門戶通道,福廈大道(福政大道—創業大道路段)承擔了大量的過境交通載量。由于原來道路基礎設施較為落后,存在安全隱患,也影響了城市整體形象,提升改造福廈大道成了一項重要的惠民工程。由于該大道提升改造工程涉及電力線路較多,加上周邊群眾及企業密集,為減少線路提升改造對周邊用戶和企業的影響,國網福清市供電公司提前組織人員開展電力線路遷改設計,重新規劃電網布局、線路走向,優化施工措施,確保遷改工作有序推進。 福清供電公司配網不停電作業一班班長陳豪告訴記者,為了讓惠民工程快速推進,減少施工過程中對用戶的影響,公司出動了2部絕緣斗臂車,7名作業人員配合施工隊實施帶電作業,全力保障福廈大道電力遷改工程順利推進。當天,福清供電公司累計更換13米鐵塔2基,更換12米電桿12基,架設導線長約800米。 據悉,此次電力遷改和以往不同的是,電力遷改與110千伏宏路變10千伏宏路II路等線路自動化改造工程同步展開,全力為福廈大道拓寬提升改造爭取寶貴時間。 |
